工程结算审计:36项必备资料清单与三方责任指南

来源:admin  浏览量:  发布时间:2025-12-15 09:32:32

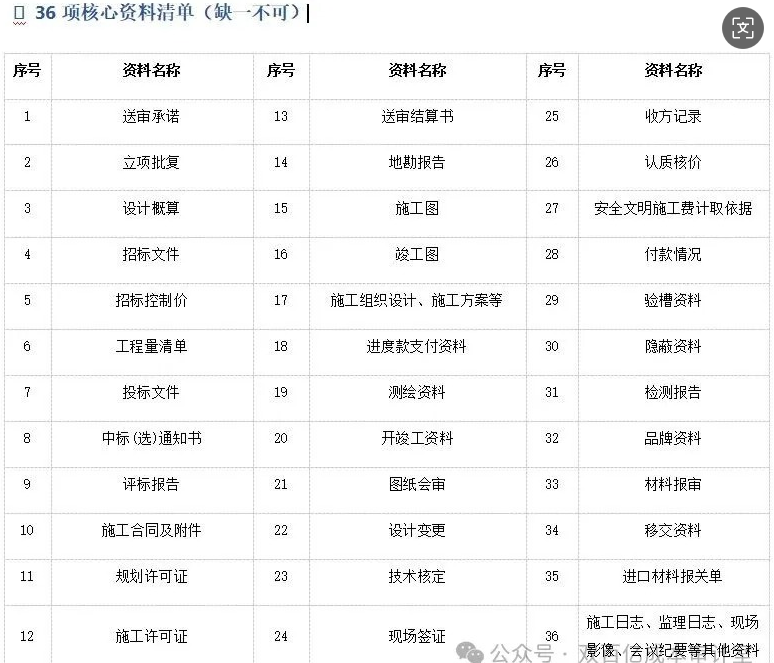

    结算审计资料是费用计取的唯一依据。工程干得好,账不一定算得好——‌过程资料才是你的"要钱凭证"‌。无数项目证明:‌90%的结算审减和拖延,根源都在资料问题‌。本文通过穷尽上百项目的经验,总结出以下核心资料清单与管理指南,建议收藏备用。




一、施工方自查:让过程资料成为结算"铁证"‌

没资料=没费用‌:签证未签字、变更未盖章,费用无法主张。

假资料=大麻烦‌:数据不匹配可能触发审计审减,甚至追究违约与管理责任。

后补资料=成本高‌:后期补签盖章耗时耗力,且难以完整复原。

自查三字诀‌:

快‌:当日事当日毕,影像资料每周备份,拖延将破坏资料完整性。

真‌:实测实量数据需真实,造假代价远高于如实记录。

全‌:细节凭证(如小票)可能价值数万,完整证据链是结算基础。

核心原则‌:资料不全,结算白干!

二、业主方管控:将资料管理前移至施工现场‌

四项关键动作‌:

定期检查机制‌:每月召开资料专项会议,缺项限期整改(纳入监理考核)。

付款挂钩条款‌:将“资料齐全”设为进度款支付前提,写入合同条款。

专人专岗管理‌:指定固定资料负责人,避免人员流动导致信息断层。

快速决策通道‌:签证变更需及时确认,防止积压成“历史遗留问题”。

预期成效‌:结算周期缩短50%,审减率显著降低,纠纷大幅减少。

三、监理方履职:用真实记录筑牢审计防线‌

四大核心任务‌:

同步记录原则‌:施工日志、监理日志须当日完成,严禁事后补编。

影像资料管理‌:使用水印相机拍摄原图,定期归档,杜绝补拍造假。

签字背书责任‌:收方记录、隐蔽验收需审慎签字,签名即终审证据。

数据闭合追踪‌:土方进出量等数据需与实际施工一致。

职业红线‌:监理资料不实,监理责任难逃!

四、管理升级:从"被动补漏"到"主动管控"‌

三方观念转变‌:

对施工单位‌:今日省事,明日结算困难。

对建设单位‌:前期多督促,后期少纠纷。

对监理单位‌:规范记录比现场驻守更具价值。
